全國縣級最大火車站,明年將建成!

時間:2025-12-01 來源: 鐵道建設規劃

義烏市融媒體中心消息:11月28日,隨著杭長高鐵場高架候車層最后一塊樓面混凝土澆筑完成,義烏站高架候車層實現全面連通。

義烏高架站房項目是全國首例在運行高鐵上建設全高架站房的項目,站場規模橫跨浙贛鐵路(滬昆普速)、杭長高鐵、金甬鐵路、杭溫高鐵、金義三四線5條鐵路共計11臺27線,建筑面積約為7.5萬平方米。

今年1月5日,滬昆普速場恢復通車后,杭長高鐵場隨即停辦客運,進入側線接觸網拆除階段。杭長高鐵場每日通行高鐵列車超過250趟,最大行車間隔22分鐘,最短僅4分鐘。

為確保運營安全,所有拆除及吊裝作業在列車通過時一律暫停。在南北跨度不足25米的狹窄作業帶內,吊裝一根重達35噸的鋼梁,需十余名管理和操作人員協同配合,全程耗時約25分鐘,施工組織極具挑戰。

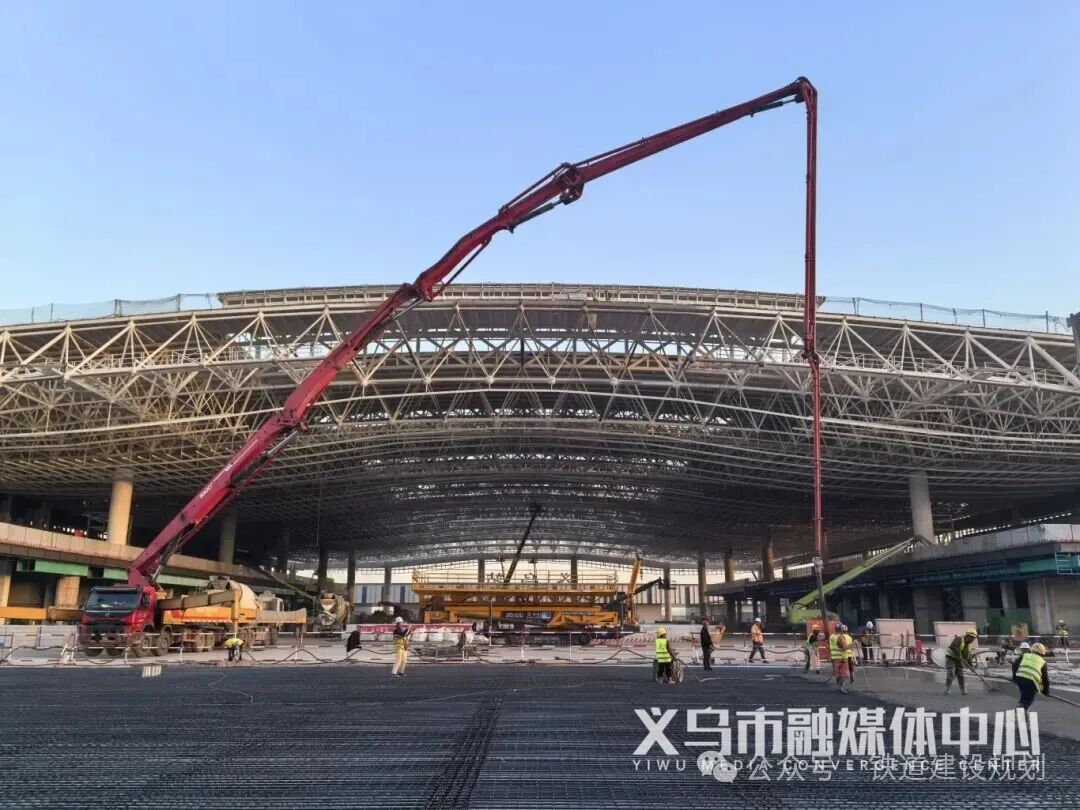

隨著前期工作穩步推進,項目關鍵節點接連取得突破:9月20日,杭長高鐵場高架候車層正式進入結構施工階段;10月20日,橫跨杭長高鐵場的首塊鋼結構開始拖拉,首次在結構層面將杭溫場、滬昆普速場與杭長場連為一體;11月16日,隨著最后一塊樓面鋼結構精準就位,杭長高鐵場高架候車層總重達1560噸的鋼結構全部拼接完成,整體輪廓初現。

此次連通,將義烏站滬昆普速場、杭長高鐵場與杭溫高鐵場三部分的高架候車層連為一體。截至目前,項目累計完成澆筑面積達44369平方米,使用混凝土近2萬立方米。

義烏站高架候車層全面連通后,施工將全部轉移至樓面以上,為杭長場恢復客運業務創造了有利條件,也為2026年建成奠定了堅實基礎。

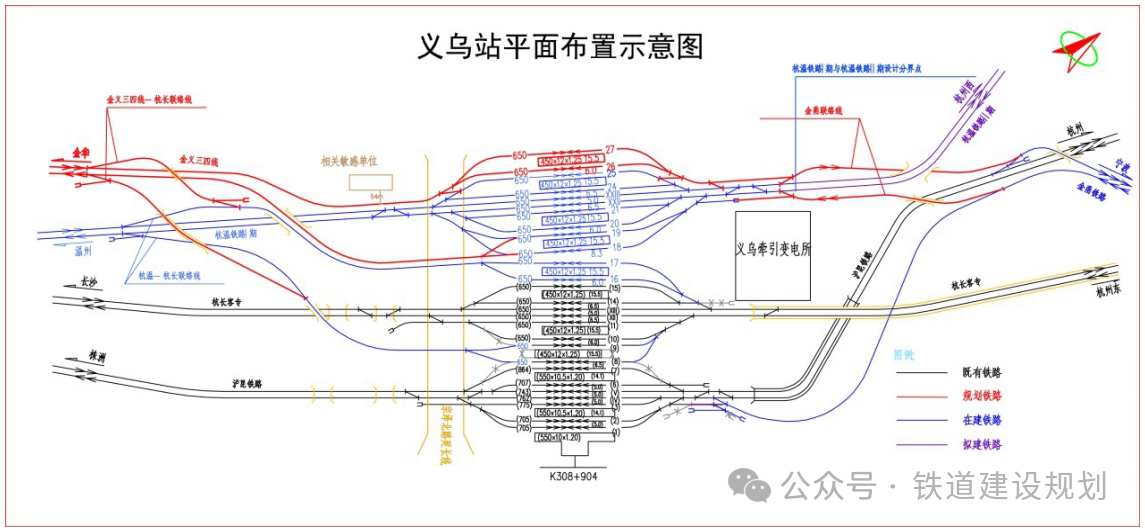

PS:義烏站規劃總規模11臺27線。包括既有滬昆普速場3臺7線、杭長客專場3臺8線、杭溫鐵路及金義客專三四線共用車場5臺12線(均含正線)。

未來,杭長高鐵、滬昆鐵路、金甬鐵路、杭溫高鐵、金義三四線、金義東市域軌道等六條鐵路將在義烏火車站實現互聯互通,義烏站成為浙江省內僅次于杭州東站的第二大站,更是全國縣級城市規模最大的火車站。
